bb贝博怎么下载不了:拆旧立新海南环岛高铁东段供电线锈蚀格构钢支柱替换施工竣工

时间:2026-06-25 04:38:09 来源:bb贝博怎么下载不了

贝博bb平台网页:

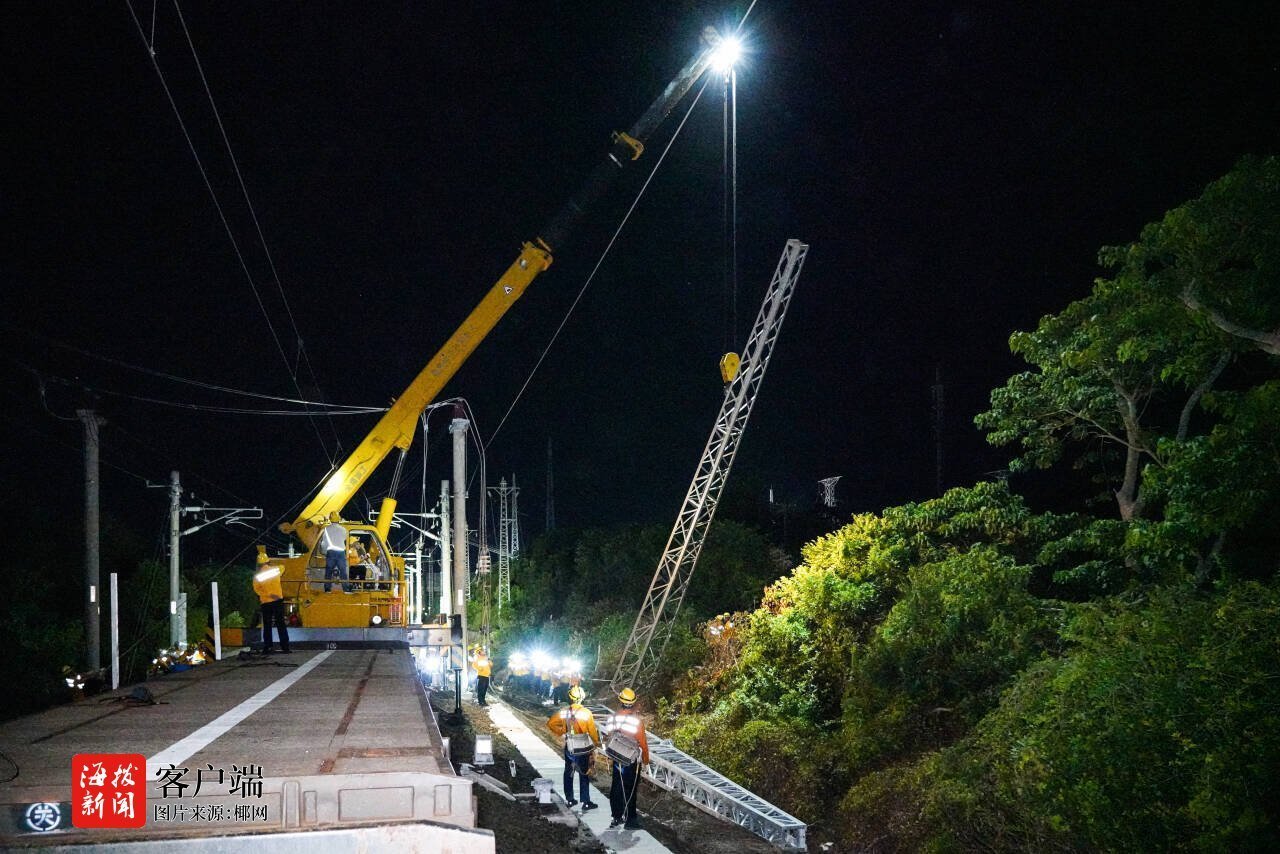

  6月23日清晨,海南环岛高铁东段美兰站至文昌站区间K51+786处,跟着最终一座锈迹斑斑的供电线格构钢支柱被慢慢吊离根底,簇新的支柱平稳“入位”,海南环岛高铁东段供电线锈蚀格构钢支柱替换施工的“收官之战”——东寨港变电所G02号支柱替换作业完结。

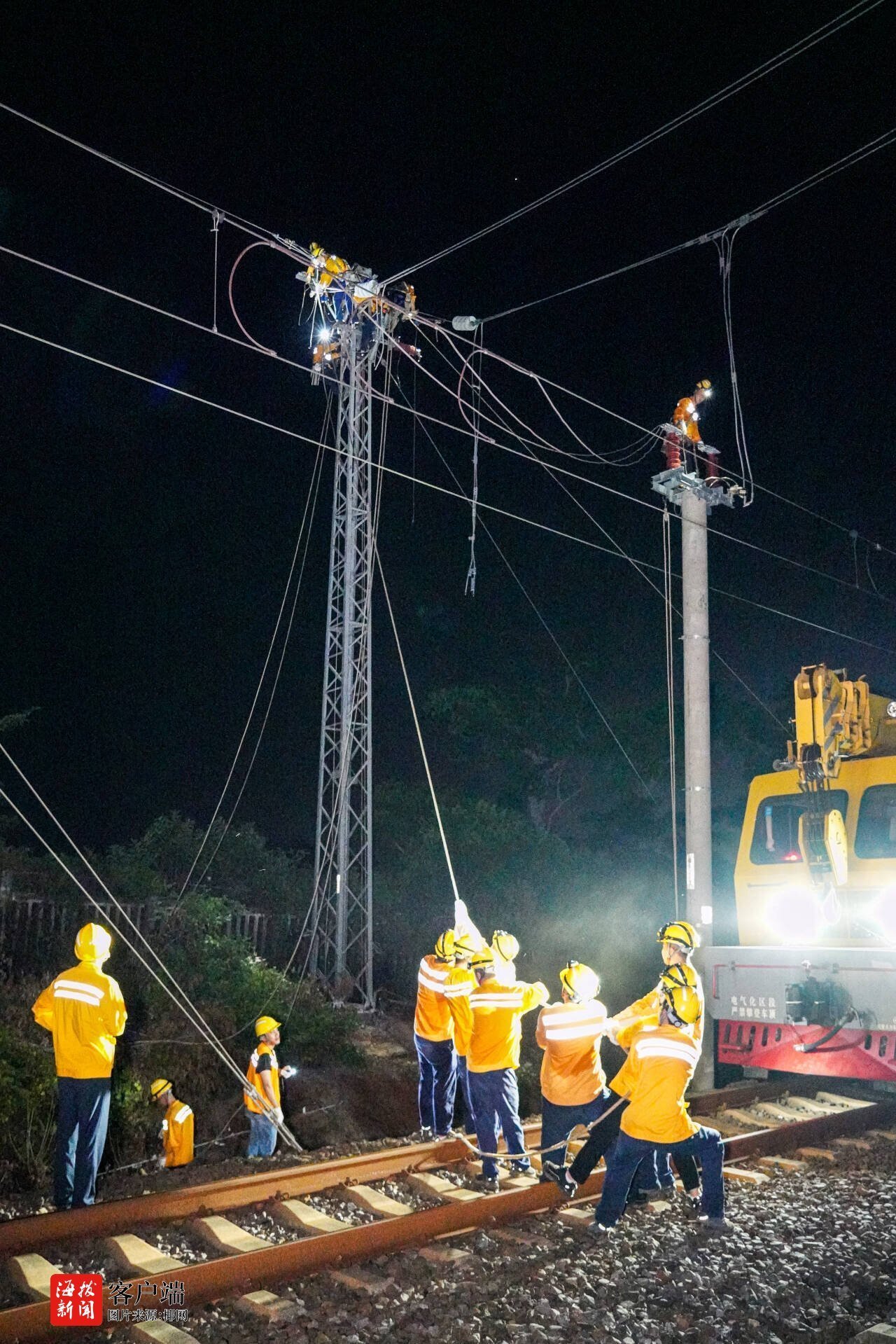

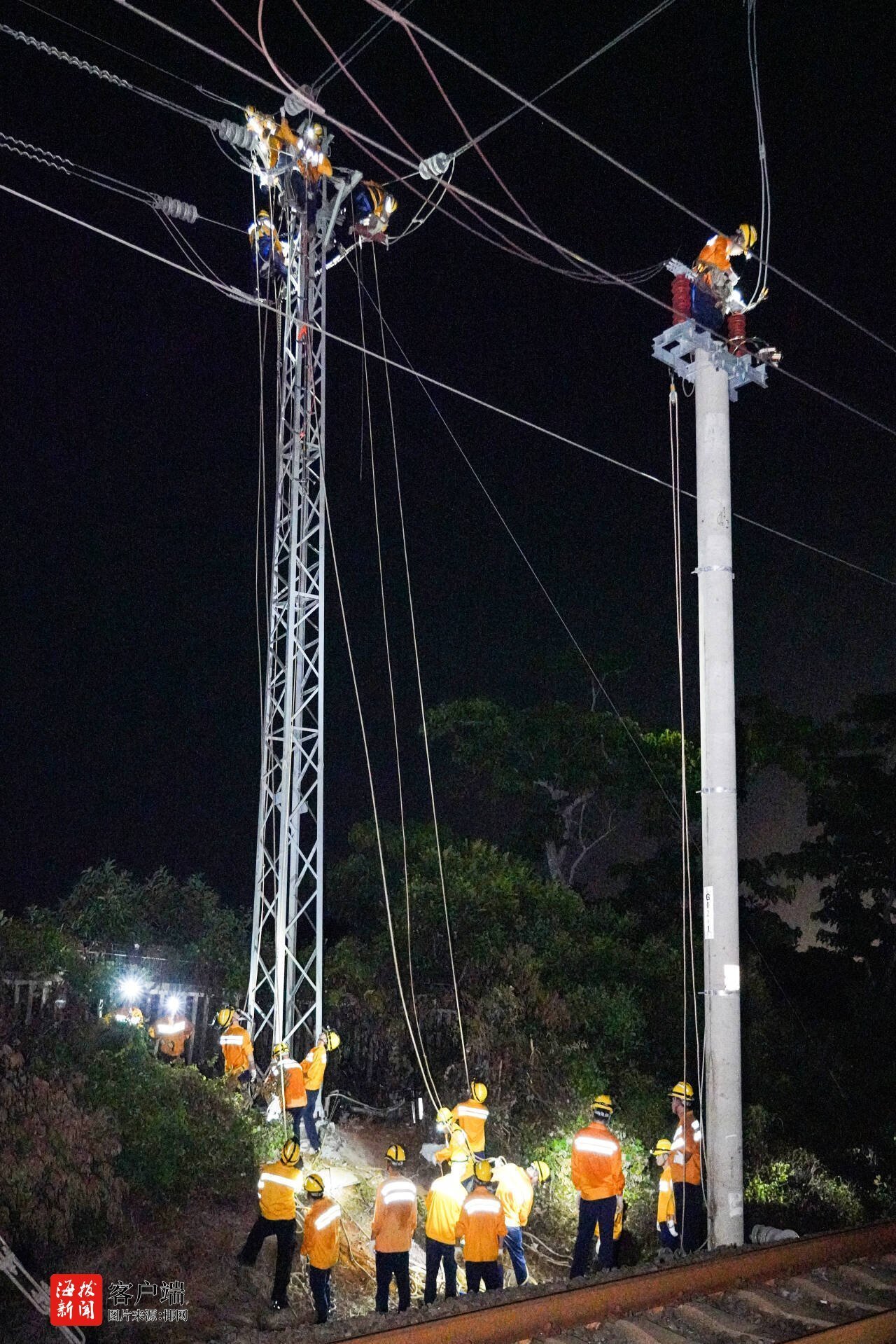

  施工现场,接触网轨迹作业车的灯火划破黑夜,4名作业人员在支柱顶端闪转腾挪,精准装置阻隔开关、避雷器等隶属设备,每一个动作都娴熟而慎重。与此同时,副工长孙双峰带领团队在支柱下来回络绎,担任地上辅佐和物资分配。“6月的海南,即便是夜里也炽热难耐,但我们都憋着一股劲,要保证最终一个天窗完美收官。”孙双峰擦了把汗说。

  此次替换的8根支柱散布在东寨港、冯家湾变电所以及文昌、琼海分区所。此前,海口归纳修理段展开接触网钢柱角钢锈蚀危险专项排查,发现上述支柱主角钢锈穿,存在开裂严重危险。为消除这一要挟环岛高铁安全疏通的“病灶”,该段敏捷发动专项替换工程。

  “G02支柱是供电线根供电线以及落锚拉线、暂时拉线等,设备密布、结构较为杂乱,是8根支柱里最难啃的‘骨头’。”海口归纳修理段供电修理技能中心主任吴文庆介绍。施工中,技能人员需使用轨迹吊车在有限的作业空间内精准操控吊装途径,避开上方供电线和周边设备,保证新旧支柱平稳“交代”。

  “新支柱的笔直度和旁边面限界有必要准确到毫米级,每一寸调整都关乎高铁供电安全。”吴文庆说。

  为保证施工与运送两不误,海口归纳修理段科学统筹施工安排,将每根支柱替换细化为隶属设备撤除、旧柱移除新柱组立、设备装置康复三个阶段,分步推动、环环相扣。施工从6月3日发动,历时20天,使用16个高铁经营线天窗点,成功拔除环岛高铁“动脉”上的8处“病灶”。

  6月23日清晨的作业完结,标志着海南环岛高铁东段供电线锈蚀格构钢支柱替换施工闭幕,及时消除严重供电安全危险危险。暑运将至,面目一新的供电线支柱,将承载着万千旅客,更安全、平稳地疾驰在琼州大地上。
